Grúas y rieles de naves de fundición.

Mantenimiento de grúas PH y cambio de rieles en dos fundiciones de Codelco: Chuquicamata, con 90 personas, y Potrerillos, con 75 trabajadores.

Procesos y equipos

Ninguna grúa se mueve mientras la cuadrilla trabaja sobre la viga. Bloqueo en el sistema eléctrico y bloqueos mecánicos antes de cortar el primer riel.

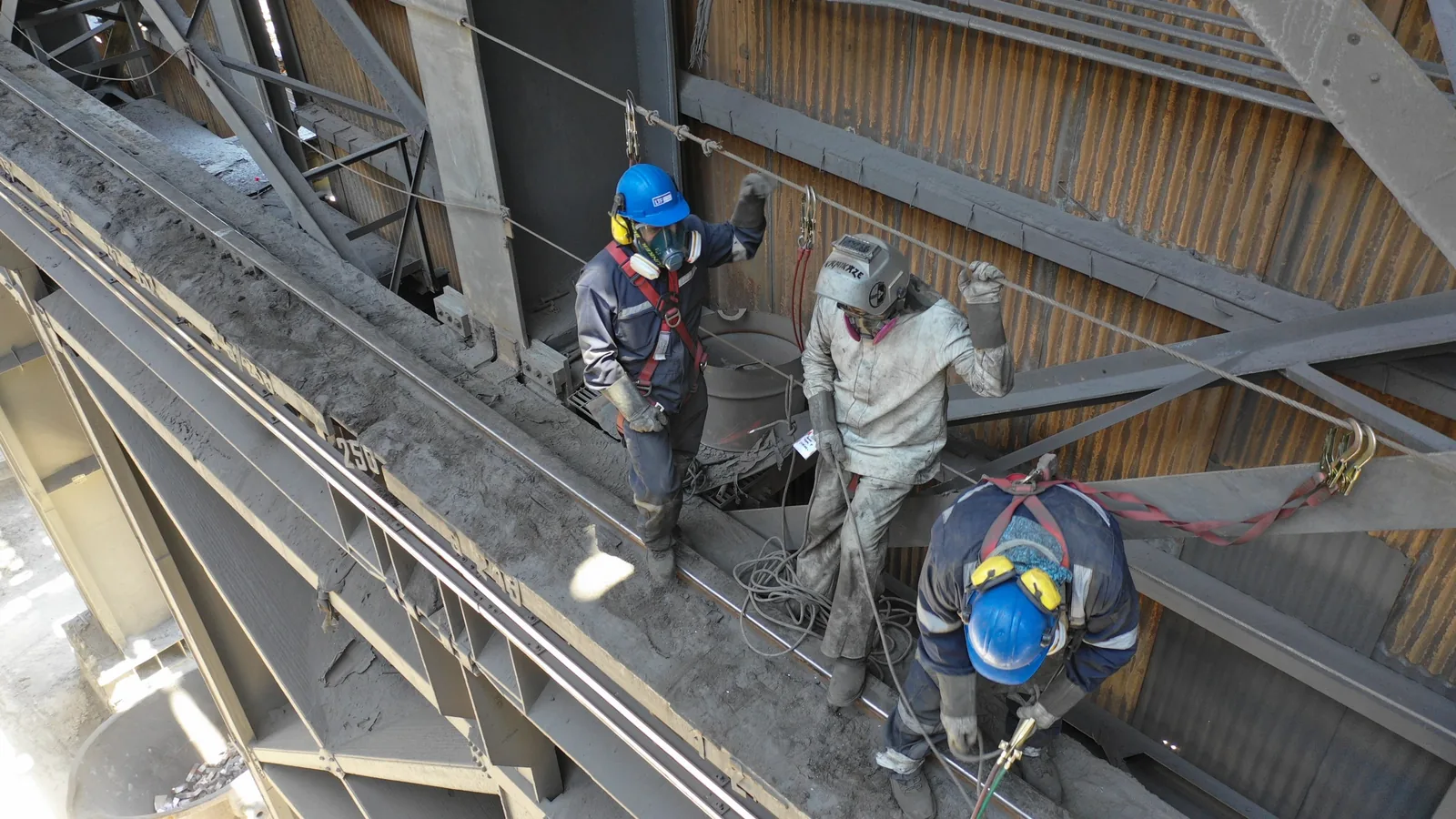

Cambio de riel en la viga

Los rieles sobre los que se desplazan las grúas de una nave de fundición soportan el paso de los equipos que se mueven sobre el proceso. Cambiarlos exige trabajar en altura, sobre las vigas de rodado, con las grúas aseguradas.

En la fundición de Chuquicamata, LTF bloqueó las grúas en su sistema eléctrico e instaló bloqueos mecánicos, cortó y desmontó los rieles existentes y montó los nuevos con soldadura de consolas, con 90 personas, en 2021. En la fundición de Potrerillos ejecutó el mantenimiento de las grúas PH de la nave, el cambio de rieles y la fabricación y el montaje de estructuras, con 75 trabajadores, en 2025.

Servicio: Obras mecánicas

Lo que ejecutamos.

Cada punto sale de una obra real de LTF: la ficha de cada una está más abajo.

Bloqueo

Bloqueo de cada grúa en el sistema eléctrico e instalación de bloqueos mecánicos antes de intervenir la viga.

Cambio de rieles

Corte y desmontaje de los rieles existentes y montaje de los nuevos con soldadura de consolas.

Grúas PH

Mantenimiento de las grúas que recorren la nave de fundición, junto con estructuras fabricadas y montadas para la planta.

2
Fundiciones: Chuquicamata y Potrerillos
90
Personas en el cambio de rieles de Chuquicamata
75
Trabajadores en Potrerillos
Doble bloqueo
Eléctrico y mecánico de cada grúa

Preguntas frecuentes.

Respuestas con datos de las obras publicadas. Para su caso, escríbanos: respondemos dentro del día hábil.

Solicitar propuesta →
¿Cómo se cambia un riel sin riesgo de que la grúa se mueva?

En la obra de Chuquicamata, cada grúa se bloqueó en su sistema eléctrico y además se instalaron bloqueos mecánicos, de modo que ninguna pudiera moverse mientras la cuadrilla trabajaba sobre la viga.

¿En qué fundiciones ha cambiado rieles LTF?

En la fundición de Chuquicamata, con 90 personas, y en la fundición de Potrerillos, donde además ejecutó el mantenimiento de las grúas PH, con 75 trabajadores.

¿Cómo se fijan los rieles nuevos?

En Chuquicamata, los rieles nuevos se montaron con soldadura de consolas sobre las vigas de la nave.

Soluciones relacionadas

Servicios

Procesos y equipos

Los equipos y sistemas de planta que LTF ha fabricado, montado y mantenido.

Todas las soluciones
Contacto

Hablemos de su próximo proyecto.

Cuéntenos el alcance, la faena y los plazos. Le respondemos dentro del día hábil con una propuesta.

WhatsApp
